(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。

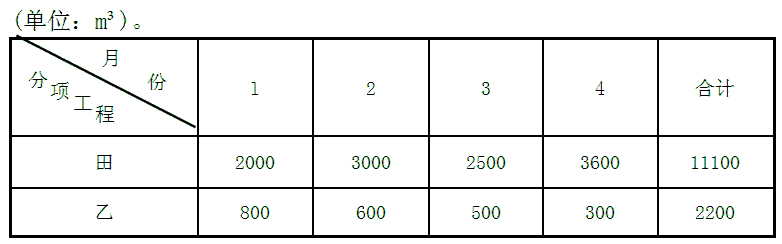

工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示
「提示」网校模拟试题一的第4个案例分析题与该题相似。
89.该工程签约时的合同价款为( )。
A.475.20
B.515.97
C.520.32
D.552.89
参考答案:D
答案解析:(9600×480/10000+2400×60/10000+30+4)×(1+5%)×(1+3.41%)=552.89万元
试题点评:本题考核的是工程量清单计价。参见教材P155-159.
90.该公程的预付款和质量保证金分别为( )万元。
A.45.72 14.26
B.51.60 15.48
C.52.00 15.60
D.55.29 16.59
参考答案:D
答案解析:预付款为签约合同价的10%:
552.89×10%=55.29
质量保证金为签约合同价的3%:
552.89×3%=16.59
试题点评:本题考核的是工程款的结算。参见教材P169-174.
91.第l个月的分部分项工程量清单价款应为( )万元。
A.100.73
B.100.80
C.110.33
D.110.42
参考答案:B
答案解析:(2000×480+800×60)/10000=100.80
试题点评:本题考核的是工程进度款的结算。参见教材P173.
92.在计算承包商第3个月应得进度款时,应考虑的因素包括( )。
A.应抵扣的工程预付款
B.招标人预留金的结算
C.因工程量增加或减少超出规定幅度l5%,需调整单价
D.应扣减的质量保证金
参考答案:AD
答案解析:预付款是在开工后的前三个月平均扣除的,所以第三个月要考虑预付款的扣除;质量保证金是在每个月都扣除的,所以第三个月也应该考虑;预留金题目中说明了在最后一个月结算,所以第三个月的时候不考虑。
试题点评:本题考核的是工程进度款结算。参见教材P171.
(四)

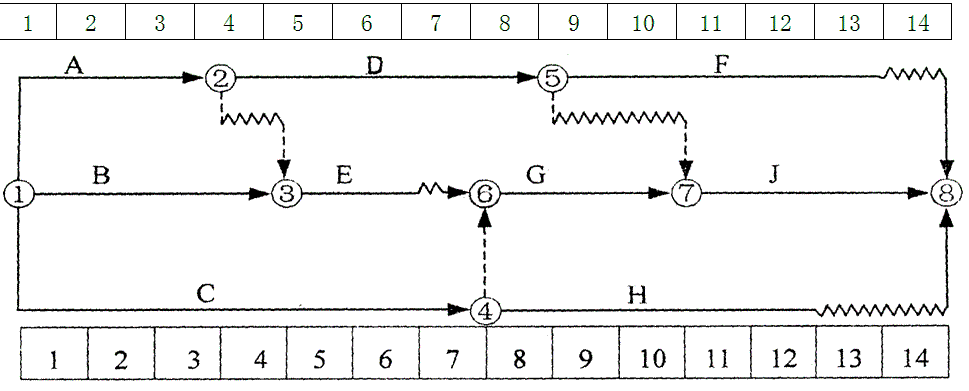

93.该工程项目的关键线路为( )。
A.①一④一⑥一⑦一⑧
B.①一②—③一⑥一⑦一⑧
C.①—③一⑥—⑦一⑧
D.①一②一⑤一⑦—⑧
参考答案:A
答案解析:在时标网络计划中,没有波形线的线路就是关键线路,对于本题就是①—④—⑥—⑦—⑧。
