(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。工程施工过程中,承包商每月实际完成并经工程师签证确认的工程量如下表所示
该工程签约时的合同价款为( )。
A.475.20
B.515.97
C.520.32
D.552.89
参考答案: D
答案解析:
本题考核的是工程量清单计价。
(9600×480/10000+2400×60/10000+30+4)×(1+5%)×(1+3.41%)=552.89万元
94 该公程的预付款和质量保证金分别为( )万元。
A.45.72 14.26
B.51.60 15.48
C.52.00 15.60
D.55.29 16.59
参考答案: D
答案解析:
本题考核的是工程款的结算。预付款为签约合同价的10%: 552.89×10%=55.29;
质量保证金为签约合同价的3%:552.89×3%=16.59
95 第1个月的分部分项工程量清单价款应为( )万元。
A.100.73
B.100.80
C.110.33
D.110.42
参考答案: B
答案解析:
本题考核的是工程进度款的结算。(2000×480+800×60)/10000=100.80
96 在计算承包商第3个月应得进度款时,应考虑的因素包括( )。
A.应抵扣的工程预付款
B.招标人预留金的结算
C.因工程量增加或减少超出规定幅度15%,需调整单价
D.应扣减的质量保证金
参考答案: A,D
答案解析:
本题考核的是工程进度款结算。预付款是在开工后的前三个月平均扣除的,所以第三个月要考虑预付款的扣除;质量保证金是在每个月都扣除的,所以第三个月也应该考虑;预留金题目中说明了在最后一个月结算,所以第三个月的时候不考虑。
97 根据题意,回答案下列97-100问题:

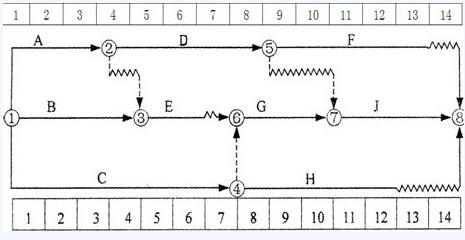

该工程项目的关键线路为( )。
A.①一④一⑥一⑦一⑧
B.①一②—③一⑥一⑦一⑧
C.①—③一⑥—⑦一⑧
D.①一②一⑤一⑦—⑧
参考答案: A
答案解析:
本题考核的是时标网络计划关键线路的确定。在时标网络计划中,没有波形线的线路就是关键线路,对于本题就是①—④—⑥—⑦—⑧。
98 关于工作D的时间参数的说法中,正确的为( )。
A.最迟开始时间为第3个月
B.总时差为1个月
C.自由时差为0个月
D.最迟完成时间为第8个月
参考答案: B,C
答案解析:
本题考核的是时标网络计划中时间参数的计算。自由时差对于D工作而言就是他的波形线的长度,他没有波形线,那就是没有自有时差。相应的D工作的总时差=紧后工作总时差的最小值=min{1,2}=1。
99 工作B的最早开始时间和最迟完成时间分别为( )。
A.第1月和第5月
B.第0月和第4月
C.第2月和第6月
D.第1月和第4月
参考答案: A
答案解析:
本题考核的是时标网络计划中时间参数的计算。总时差=最迟完成时间-最早完成时间,可以推出:最迟 完成时间=最早完成时间+总时差。
B的最早开始时间为第一个月月初,最早完成时间为第四个月月末,因为B工作有一个月的总时差,所以他的最迟完成时间为第五个月月末。
100 在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为( )。
考试交流区报名时间交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程八折开通
相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:经济师考试网(jjsexam.COM)。
环球网校经济师历年通过率比较
刘艳霞老师 |
刘艳霞老师:会计师、注册会计师。环球职业教育在线会计职称、注册税务师、注册会计师、会计从业、经济师等课程辅导专家。...[详细] |
胡艳君老师 |
胡艳君老师,上海财经大学经济学博士。任职于北京某高校经济学类、管理学类的辅导老师。.[详细] |
